เกิดอะไรขึ้น

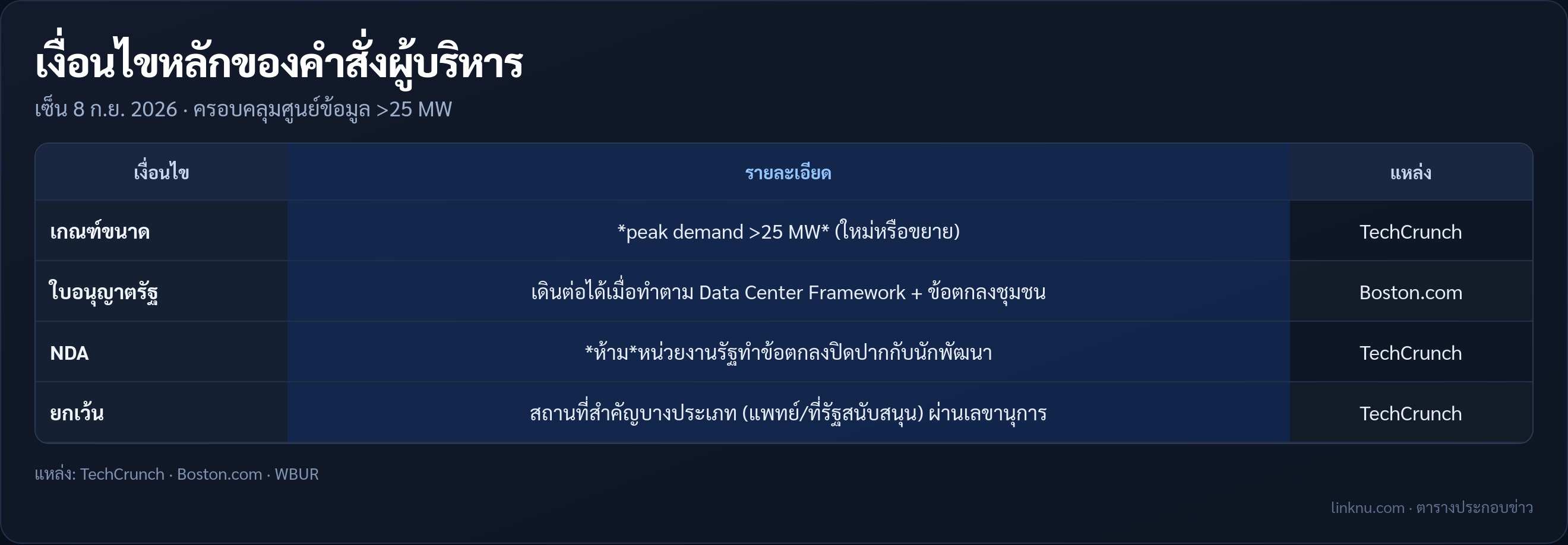

- วันที่ 8 กันยายน 2026 ผู้ว่าฯ มอรา ฮีลีย์เซ็นคำสั่งผู้บริหารเรื่องดาต้าเซ็นเตอร์ขนาดใหญ่ ซึ่งเป็นกฎที่หัวฝ่ายบริหารเซ็นใช้ได้เองโดยไม่ต้องรอสภา (TechCrunch)
- ครอบคลุมทั้งโครงการใหม่และโครงการขยายที่เรียกไฟสูงสุดเกิน 25 เมกะวัตต์ (TechCrunch)
- รัฐจะไม่เดินเรื่องใบอนุญาตต่อ จนกว่านักพัฒนาจะแสดงว่าทำตามกรอบมาตรฐานดาต้าเซ็นเตอร์ และมีข้อตกลงผลประโยชน์ต่อชุมชนกับเมืองที่รับโครงการ (Boston.com)
- ห้ามหน่วยงานรัฐทำข้อตกลงปิดปากหรือ NDA กับนักพัฒนาดาต้าเซ็นเตอร์ (TechCrunch)
ตัวเลขและกำหนดเวลาที่รัฐกำหนด
- เกณฑ์ 25 เมกะวัตต์ คือกำลังไฟสูงสุดที่โครงการเรียกใช้พร้อมกัน (TechCrunch)
- นักพัฒนาต้องจัดหาไฟฟ้าสะอาดแบบใหม่หรือที่ผ่านเกณฑ์ ให้เท่ากับปริมาณที่โครงการกินต่อปี (TechCrunch)

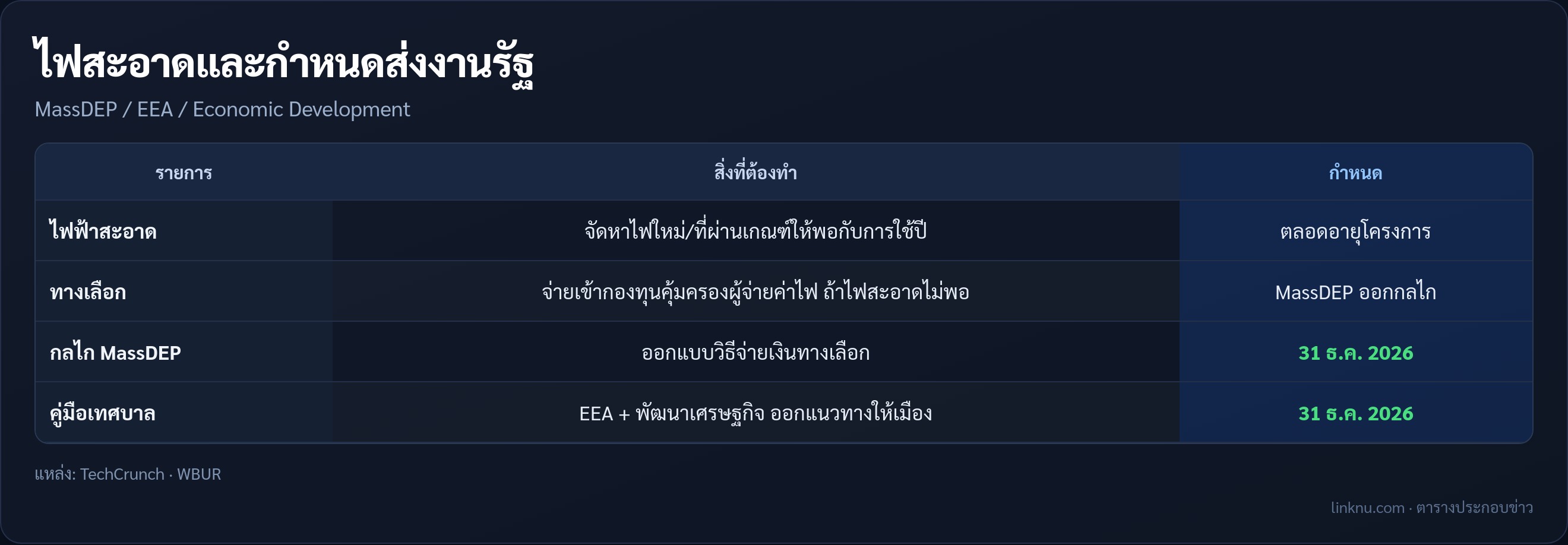

- ถ้าหาไฟสะอาดไม่พอ ต้องจ่ายเงินทางเลือกเข้ากองทุนคุ้มครองผู้จ่ายค่าไฟ โดยกรมคุ้มครองสิ่งแวดล้อมของรัฐต้องออกกลไกนี้ภายใน 31 ธันวาคม 2026 (TechCrunch)
- สำนักงานพลังงานและสิ่งแวดล้อมร่วมกับฝ่ายพัฒนาเศรษฐกิจ ต้องออกคู่มือให้เทศบาลใช้พิจารณาโครงการภายใน 31 ธันวาคม 2026 เช่นกัน (WBUR)
อย่าเข้าใจผิด
- กฎนี้ไม่ใช่การห้ามสร้างดาต้าเซ็นเตอร์ แต่เป็นการตั้งเงื่อนไขก่อนที่รัฐจะพิจารณาอนุมัติ (Boston.com)
- ดาต้าเซ็นเตอร์ขนาดเล็กที่ใช้ไฟไม่ถึงเกณฑ์ 25 เมกะวัตต์ ไม่อยู่ในข่ายคำสั่งนี้ (TechCrunch)
- มีช่องทางยกเว้นสำหรับสถานที่สำคัญบางประเภท เช่น ด้านการแพทย์หรือที่รัฐสนับสนุน โดยให้ผู้บริหารระดับเลขานุการเป็นผู้พิจารณา (TechCrunch)
ทำไมคนใช้ไฟควรสนใจ
- เงินจากผู้ที่หาไฟสะอาดไม่พอจะเข้ากองทุนคุ้มครองผู้จ่ายค่าไฟ ไม่ใช่หายไปไหน (TechCrunch)
- การปิดกั้น NDA ระหว่างหน่วยงานรัฐกับนักพัฒนา ทำให้ประชาชนเห็นข้อมูลการต่อรองได้มากขึ้น (WBUR)


สรุป
จากนี้ใครอยากสร้างดาต้าเซ็นเตอร์ใหญ่ในแมสซาชูเซตส์ ต้องตอบให้ได้ก่อนว่าไฟสะอาดจะเอามาจากไหน และเมืองที่รับเข้าไปจะได้อะไรกลับมา
แหล่ง: TechCrunch / สำนักผู้ว่าฯแมสซาชูเซตส์ · 8–9 ก.ย. 2026
